Сетевое планирование и управление
Построим график выполнения работ.

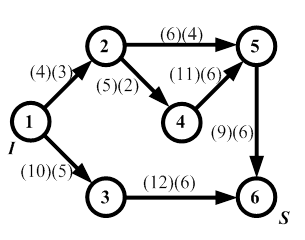

Построим взвешенный график выполнения работ. Веса означают: первый вес - нормальный срок, второй вес - ускоренный срок.
Упорядочим график по алгоритму Фалкерсона:
В итоге, построим сетевой график выполнения работ.
Проведем анализ сетевого графика:
Путь 1 - 2 - 4 - 5 - 6 - наиболее продолжительный из полных путей называется критическим. /17 - это минимальное время выполнения работ для достижения поставленной задачи является критическим сроком. Первый способ заключается в уменьшении продолжительности выполнения работ, осуществляемых в нормальном режиме, начиная с тех, которые дают наименьший прирост затрат. Представим алгоритм решения поставленной оптимизационной задачи первым способом в таблице:
|
